Instalação dos Tubos Armânicos – Ponto 1
A Associação Três Fronteiras dos Beneficiários da Rodovia MT-206 informa que foi concluída a instalação dos tubos armânicos no primeiro ponto crítico identificado ao longo da via. A intervenção foi realizada com o objetivo de promover o escoamento adequado das águas pluviais, prevenir o alagamento da pista e garantir maior durabilidade e segurança ao tráfego local, especialmente no período chuvoso.
Neste ponto específico, foram executadas as seguintes etapas:
Identificação e preparação da área: A equipe técnica demarcou o local com base em laudos e vistorias técnicas, considerando o fluxo de água e o desgaste do solo.
Escavação e nivelamento: Foi realizado o rebaixamento do terreno com o auxílio de máquinas pesadas para garantir o encaixe adequado dos tubos e evitar recalques futuros.
Instalação dos tubos armânicos: Foram utilizados tubos armânicos de aço galvanizado com especificações técnicas adequadas ao volume de água esperado na região. Os tubos foram posicionados de forma interligada e nivelados, garantindo a funcionalidade e a resistência da estrutura.
Compactação e aterramento: Após a instalação, o solo foi compactado em camadas, utilizando material apropriado, para assegurar a fixação dos tubos e permitir o tráfego de veículos com segurança.
Recomposição da via: A última etapa incluiu a recomposição da base da estrada e aplicação de revestimento primário, promovendo a trafegabilidade da rodovia.
A instalação dos tubos armânicos neste primeiro ponto é parte de um conjunto de melhorias previstas para o trecho da MT-206, em parceria com os órgãos competentes, com foco na melhoria da infraestrutura rural e no fortalecimento das condições de escoamento da produção local.




Instalação dos Tubos Armânicos – Ponto 2
Dando continuidade às ações de infraestrutura viária realizadas pela Associação Três Fronteiras dos Beneficiários da Rodovia MT-206, foi concluída a instalação dos tubos armânicos no Ponto 2, localizado em um trecho estratégico da rodovia que apresentava recorrentes problemas de drenagem e instabilidade do solo.
As ações executadas neste local seguiram os critérios técnicos previamente definidos, garantindo a durabilidade da obra e a segurança dos usuários da via. As etapas realizadas foram:
Estudo do ponto crítico e planejamento técnico: A equipe de campo identificou o ponto como prioritário devido à forte concentração de águas pluviais e à degradação da estrada. Com base nisso, definiu-se o diâmetro e quantidade adequada dos tubos armânicos a serem utilizados.
Escavação e adequação da base: A área foi cuidadosamente escavada, garantindo o nivelamento do terreno e a profundidade ideal para instalação dos tubos. Foram utilizados equipamentos adequados para assegurar precisão e segurança no processo.

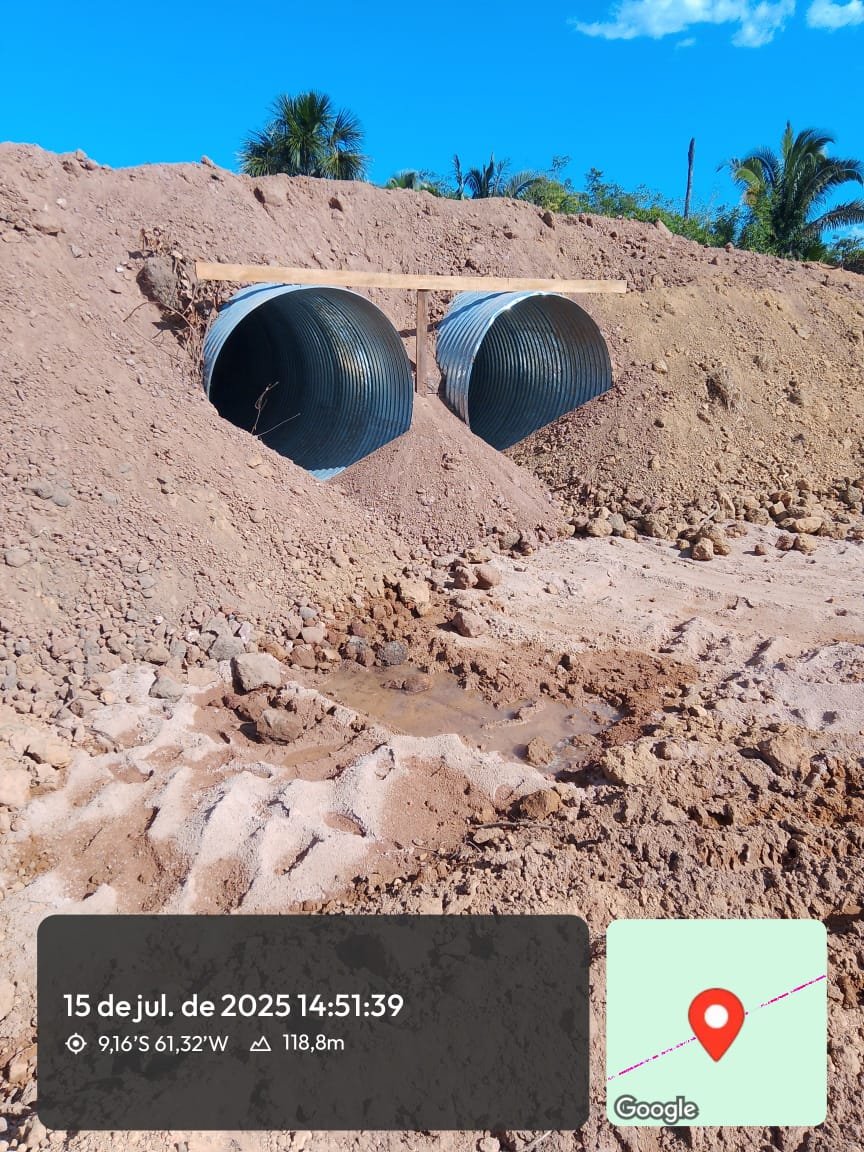

Instalação dos tubos armânicos: Os tubos foram posicionados de forma alinhada e nivelada, respeitando as normas técnicas para drenagem de águas pluviais. A estrutura armânica foi assentada sobre base compactada, com atenção à vedação entre as peças para evitar infiltrações.
Compactação e reaterro: O entorno dos tubos foi preenchido com material apropriado e compactado em camadas sucessivas, promovendo estabilidade e garantindo a sustentação do tráfego sobre a estrutura.
Restauração da pista: A via foi recomposta com aplicação de revestimento primário, promovendo a continuidade do tráfego com maior segurança e eficiência, mesmo em períodos de chuvas intensas.
Com a execução desta etapa no Ponto 2, avança-se na missão de proporcionar melhores condições de trafegabilidade e durabilidade à rodovia MT-206. A ação reafirma o compromisso da Associação 3F com a melhoria da infraestrutura rural em benefício das comunidades locais e da produção agrícola da região.



Instalação dos Tubos Armânicos – Ponto 3
A Associação Três Fronteiras informa que foi concluída a instalação dos tubos armânicos no Ponto 3 da Rodovia MT-206, conforme planejado no cronograma de melhorias da infraestrutura viária. A intervenção foi necessária para garantir a drenagem adequada da via e a sua conservação, visto que o local apresentava histórico de acúmulo de água e desgaste acelerado da pista em períodos chuvosos.
Descrição técnica e etapas executadas:
Identificação e escavação do ponto crítico: Após avaliação técnica, o ponto foi classificado como de alta prioridade para intervenção. A escavação foi realizada com abertura ampla, respeitando a declividade natural do terreno e os níveis exigidos para a correta instalação da estrutura de drenagem.

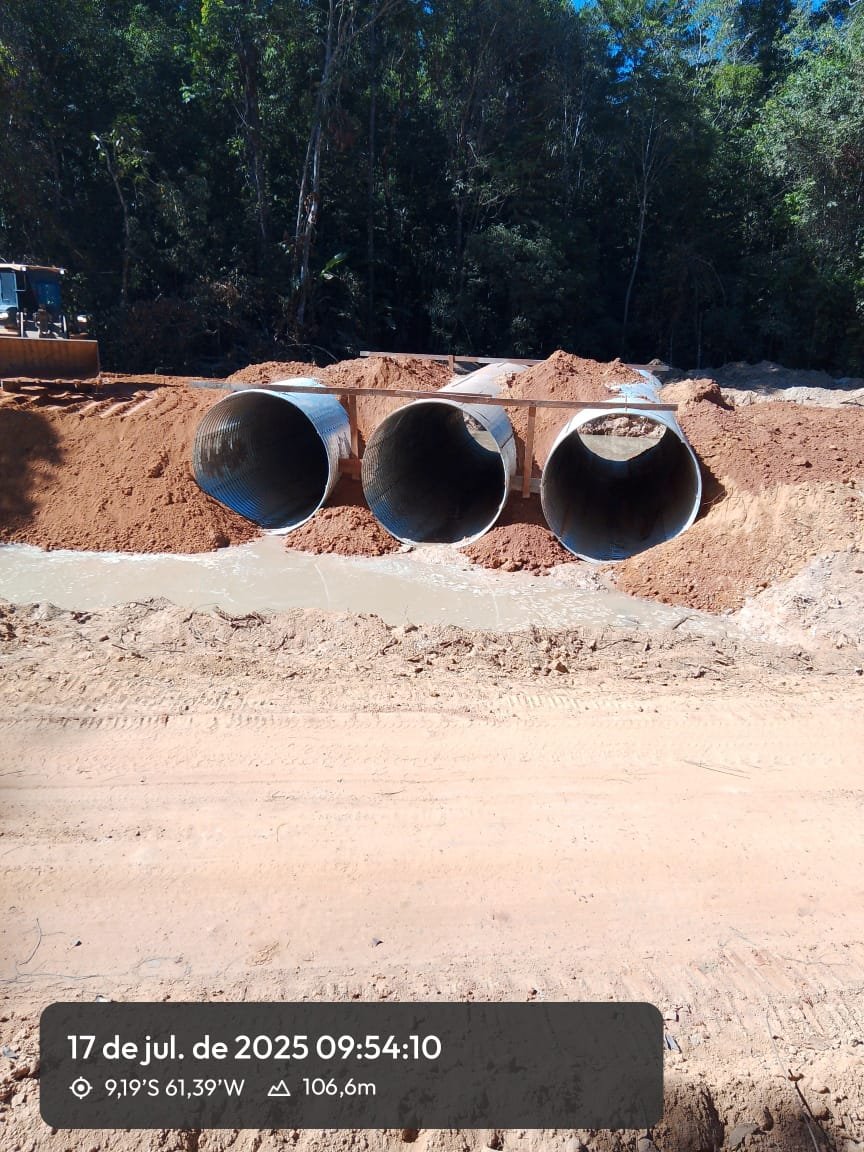

Instalação dos tubos armânicos duplos: Foram instalados dois tubos armânicos metálicos, de grande diâmetro, para garantir a capacidade de escoamento da água, mesmo em épocas de maior volume de chuvas. A estrutura foi firmemente acomodada em base compactada, com ajustes para garantir o alinhamento e vedação lateral, conforme normas técnicas.
Compactação e recomposição do solo: Após a instalação dos tubos, houve reaterro com solo selecionado e compactação em camadas, utilizando equipamentos adequados, garantindo a estabilidade da estrutura e da pista.

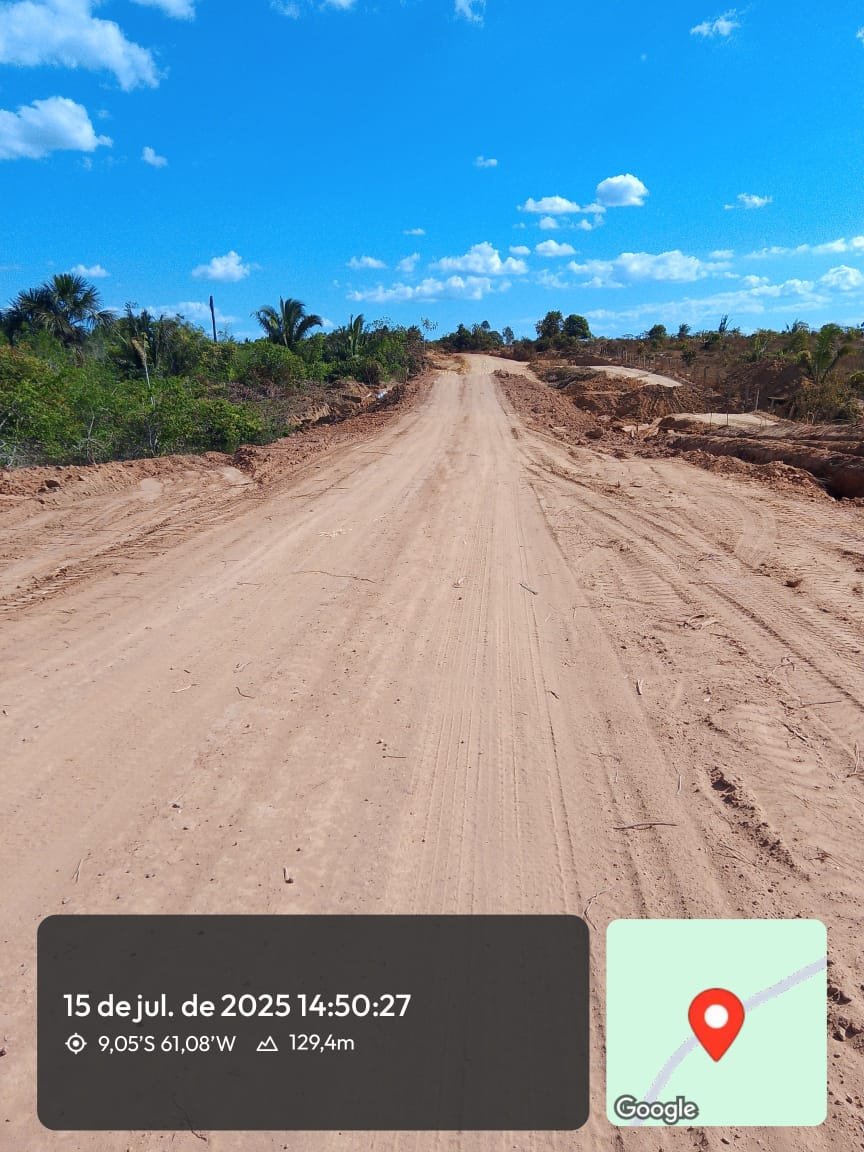

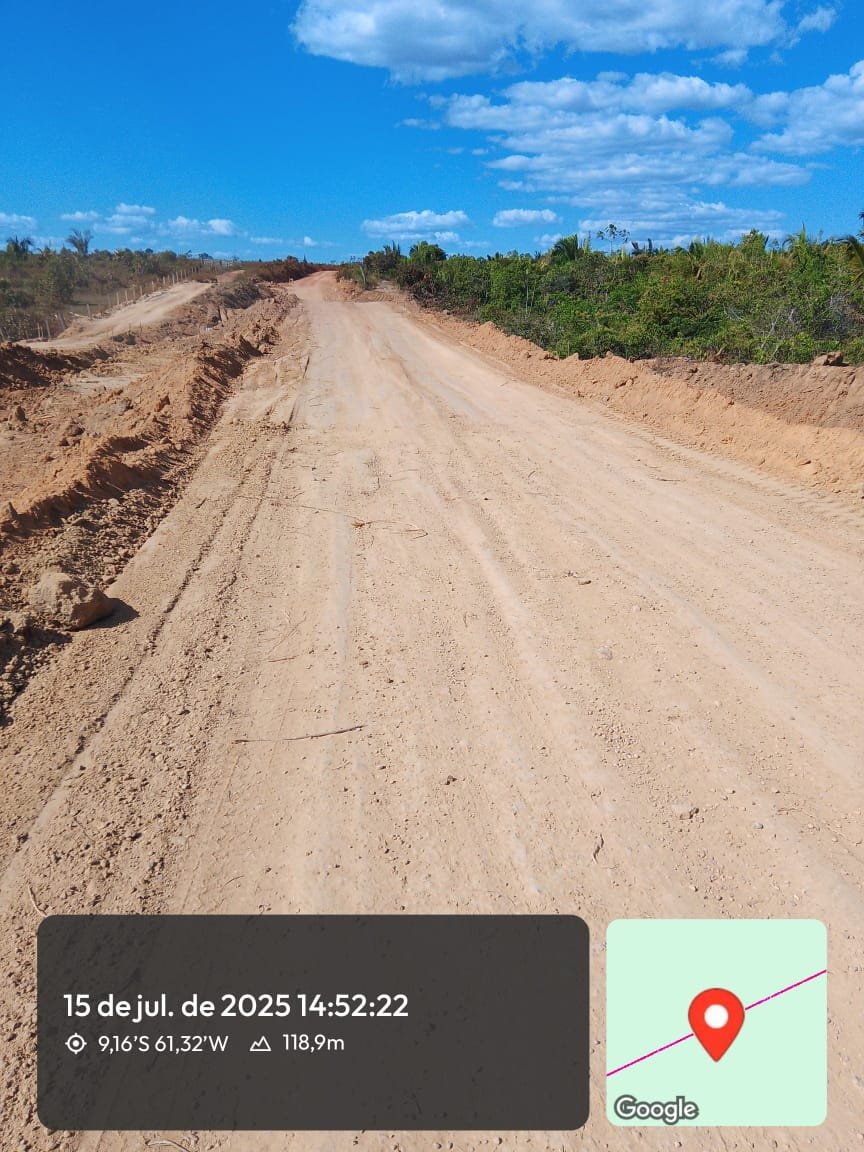

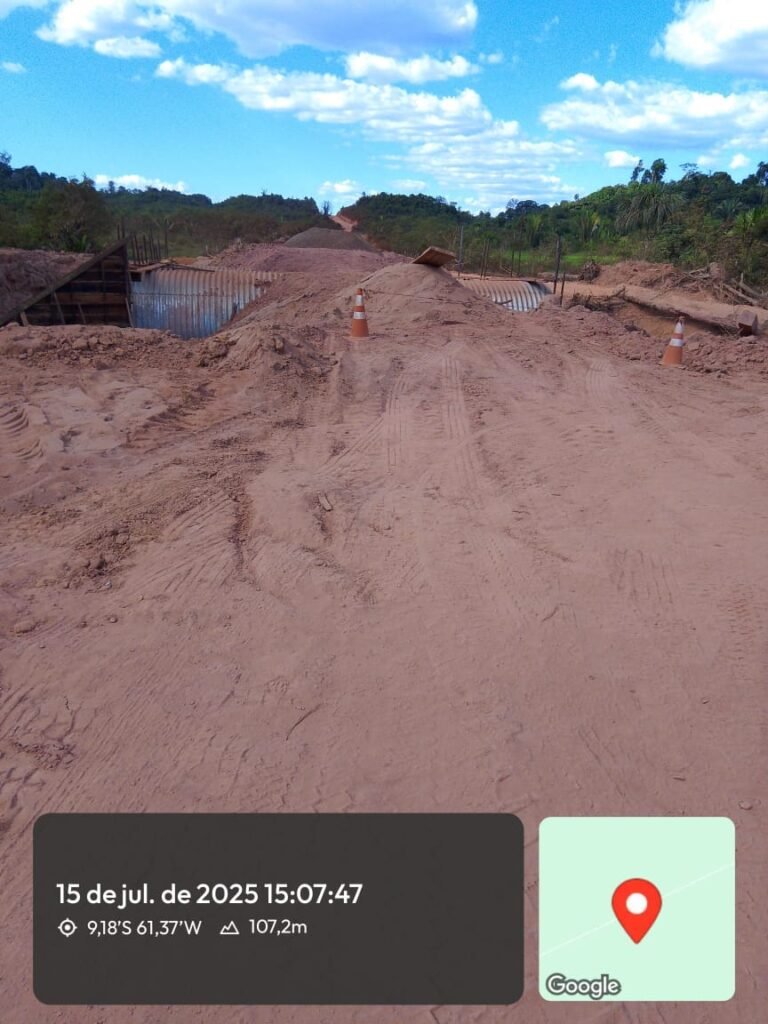

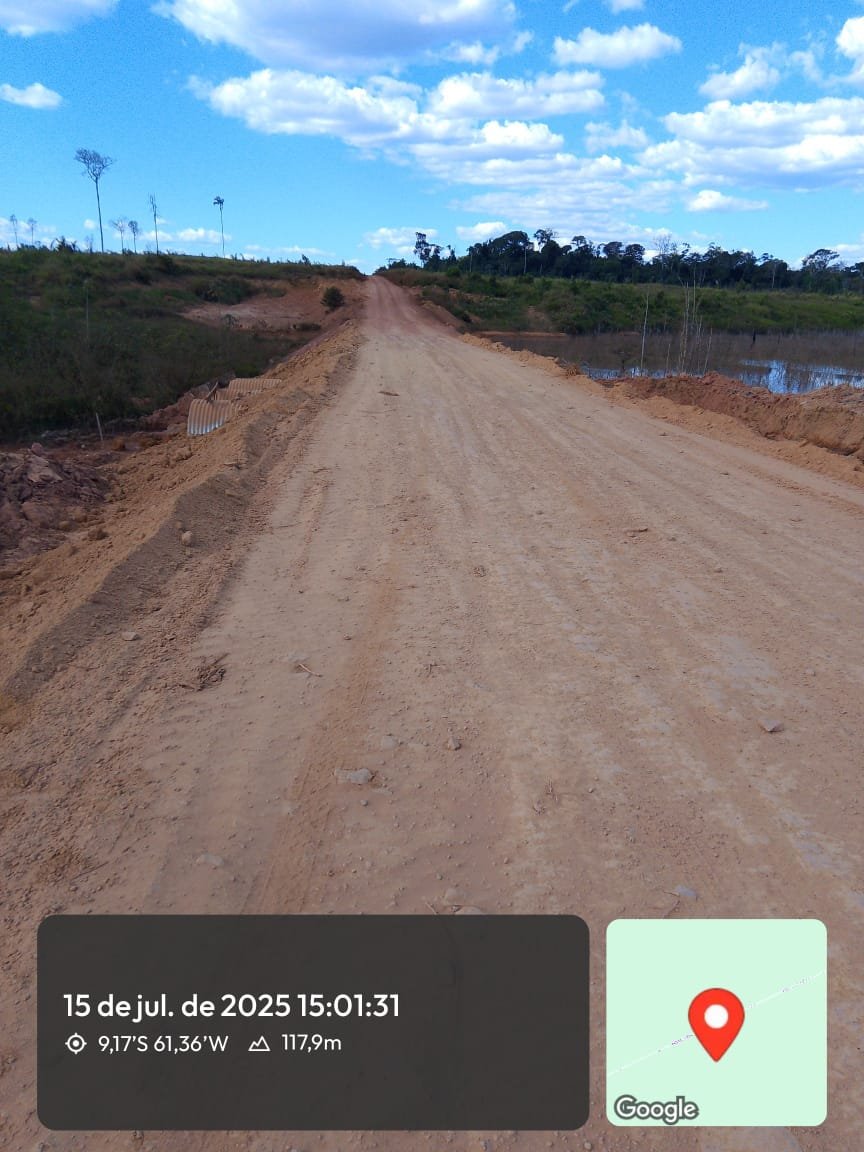

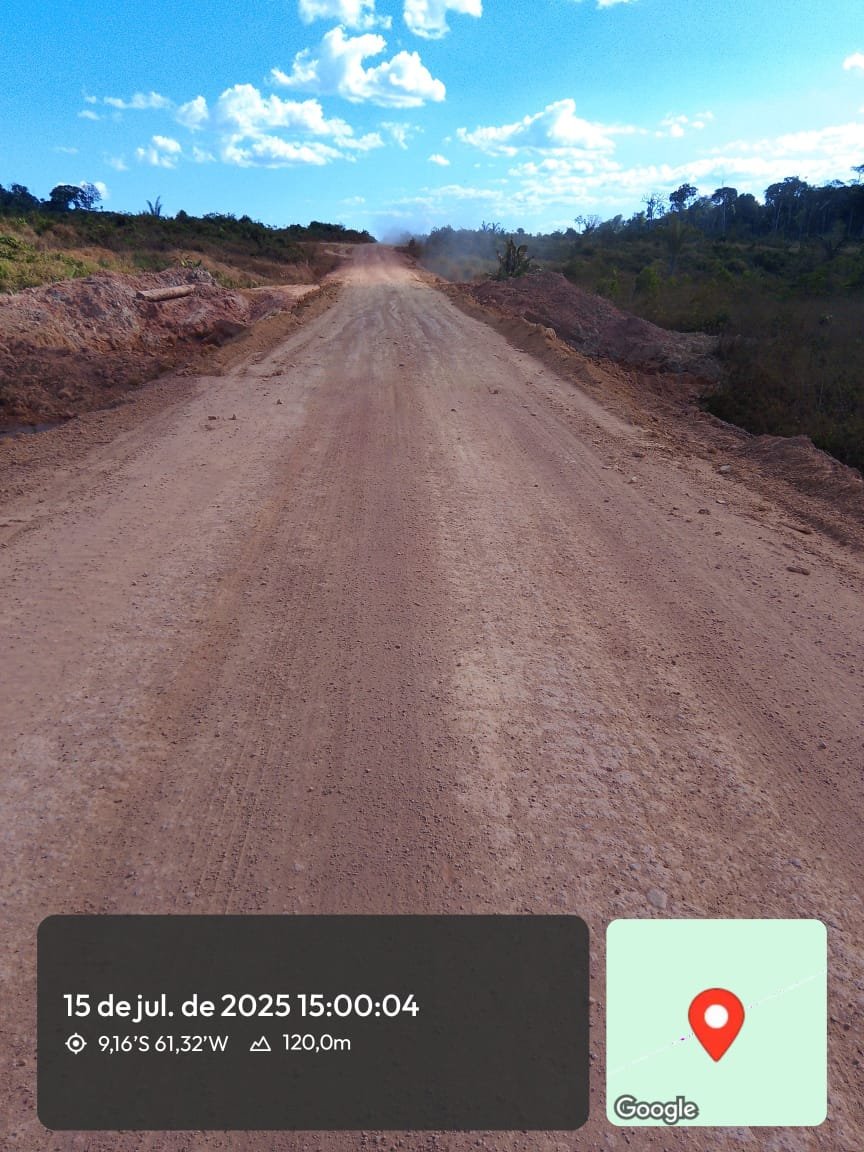

Finalização e nivelamento da estrada: As margens foram alargadas e o leito da estrada foi nivelado com material apropriado, possibilitando maior fluidez ao tráfego. O local já se encontra em condições de trafegabilidade, com visível melhoria na estrutura da pista.
As imagens registradas comprovam a execução da obra com atenção às normas técnicas e compromisso com a qualidade. O ponto 3 representa um avanço importante no plano de melhorias da MT-206, garantindo segurança e funcionalidade para os usuários da via e beneficiando diretamente a população da zona rural de Colniza-MT.



Instalação dos Tubos Armânicos – Ponto 4 e 5

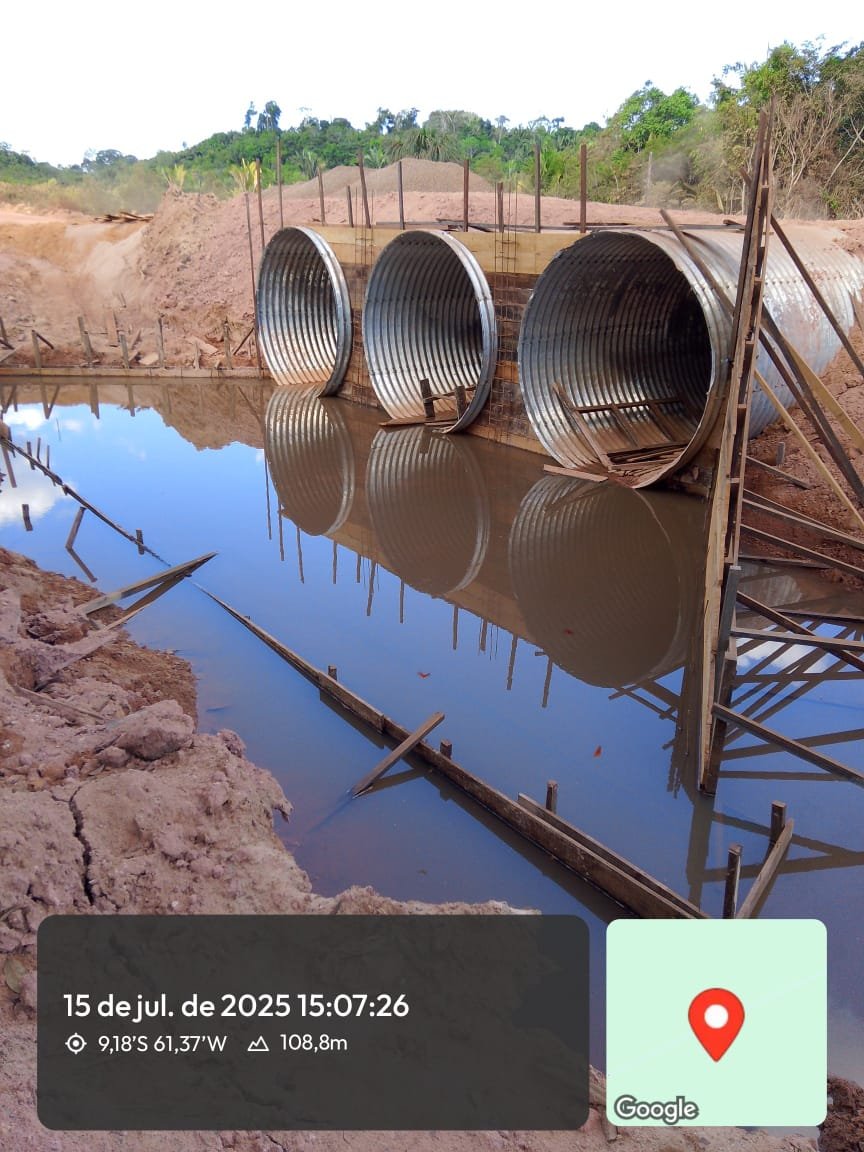

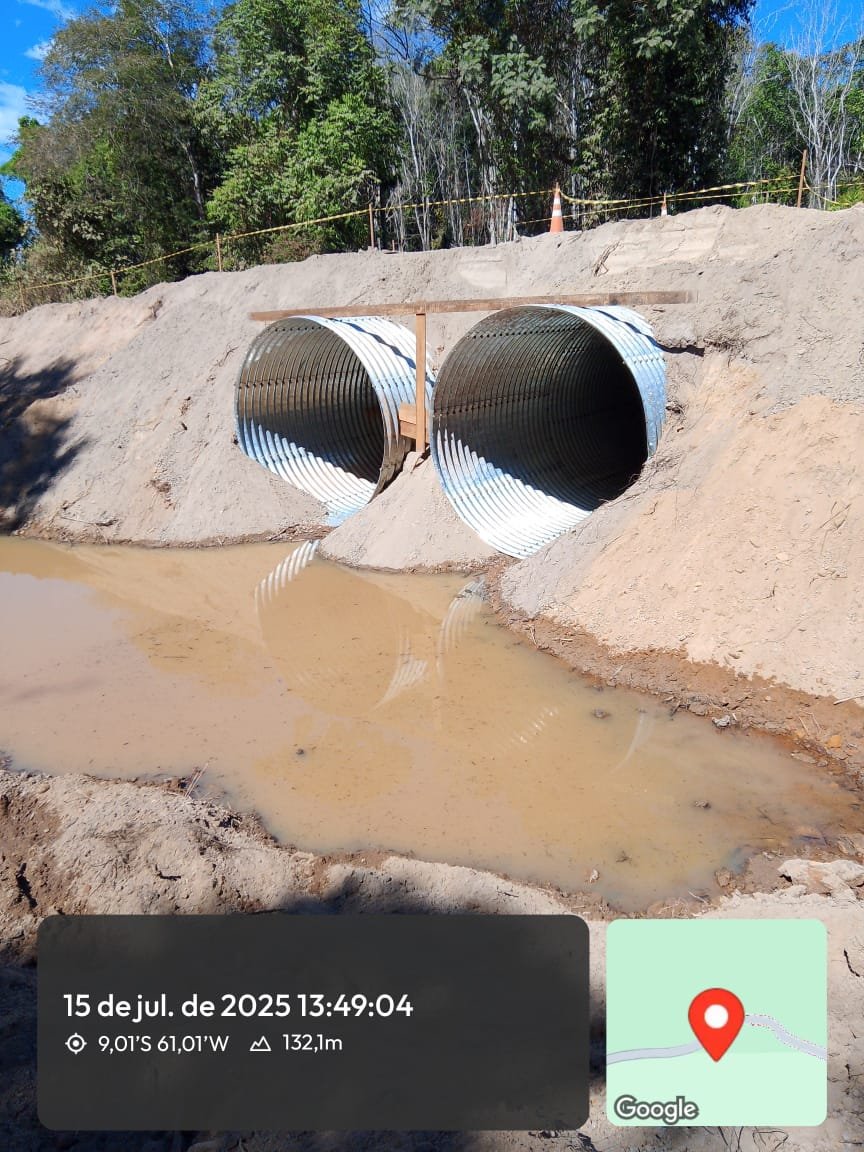

A Associação Três Fronteiras informa a execução da instalação de tubos armânicos de grande porte no Ponto 4 da Rodovia MT-206, obra realizada no dia 15 de julho de 2025, em área de mata fechada e travessia de curso d’água, exigindo maior complexidade técnica e logística.
Etapas executadas e especificações técnicas:

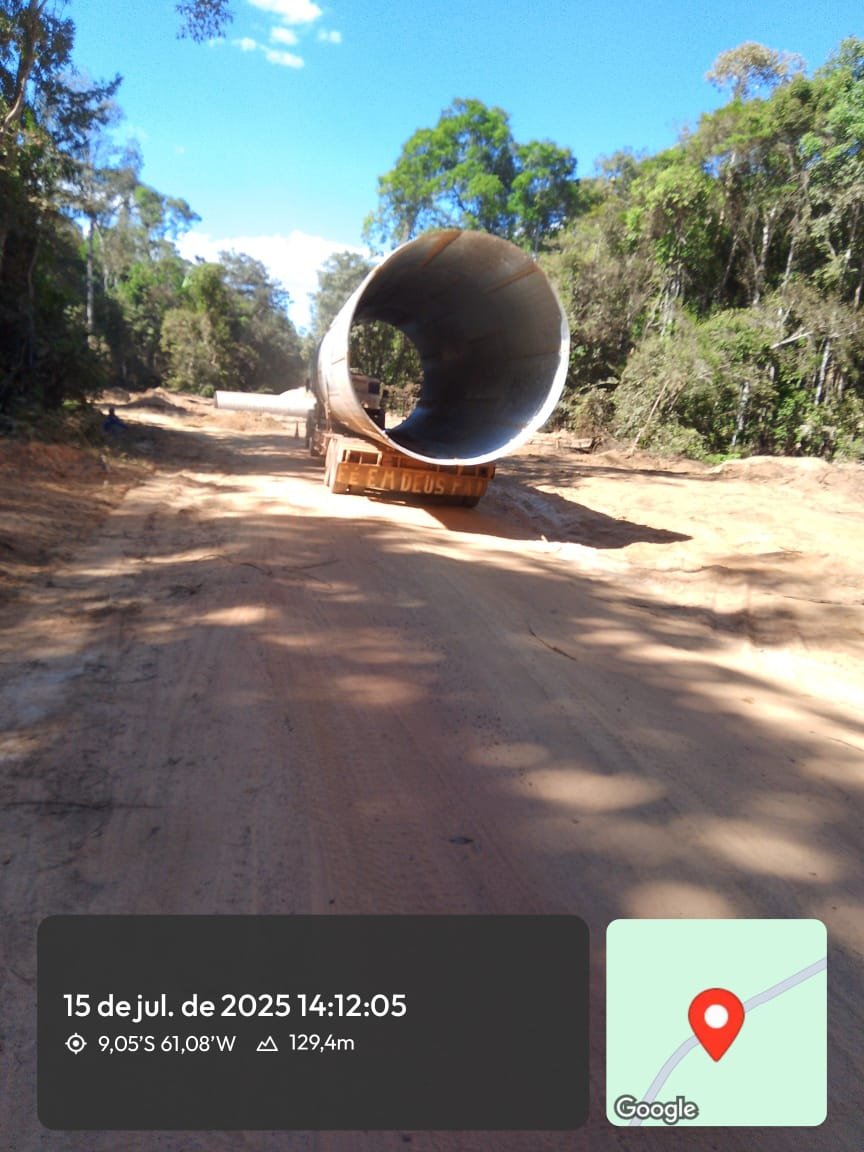

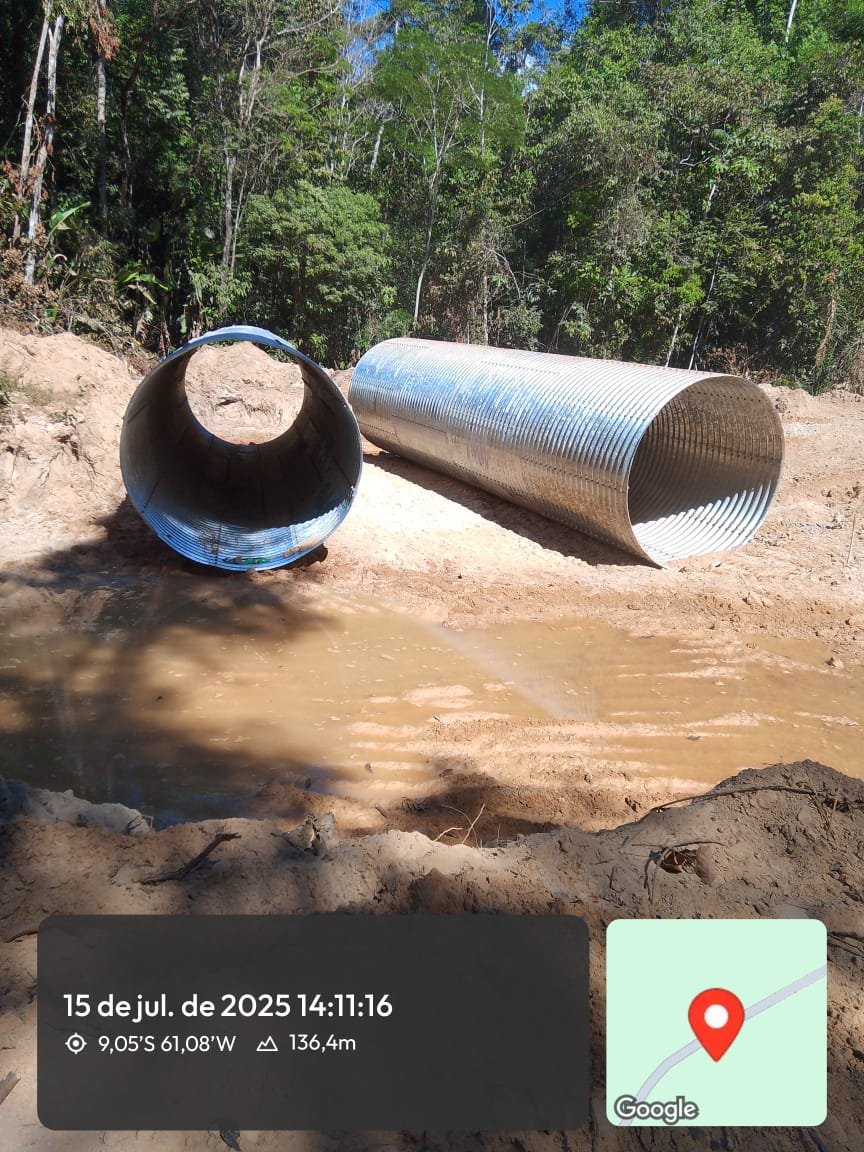

Transporte e descarga dos tubos armânicos: Os tubos metálicos de grande diâmetro foram transportados por caminhão prancha até o ponto de intervenção. A operação envolveu cuidados específicos para garantir a integridade das peças durante o deslocamento e a logística de manobra na estrada estreita.

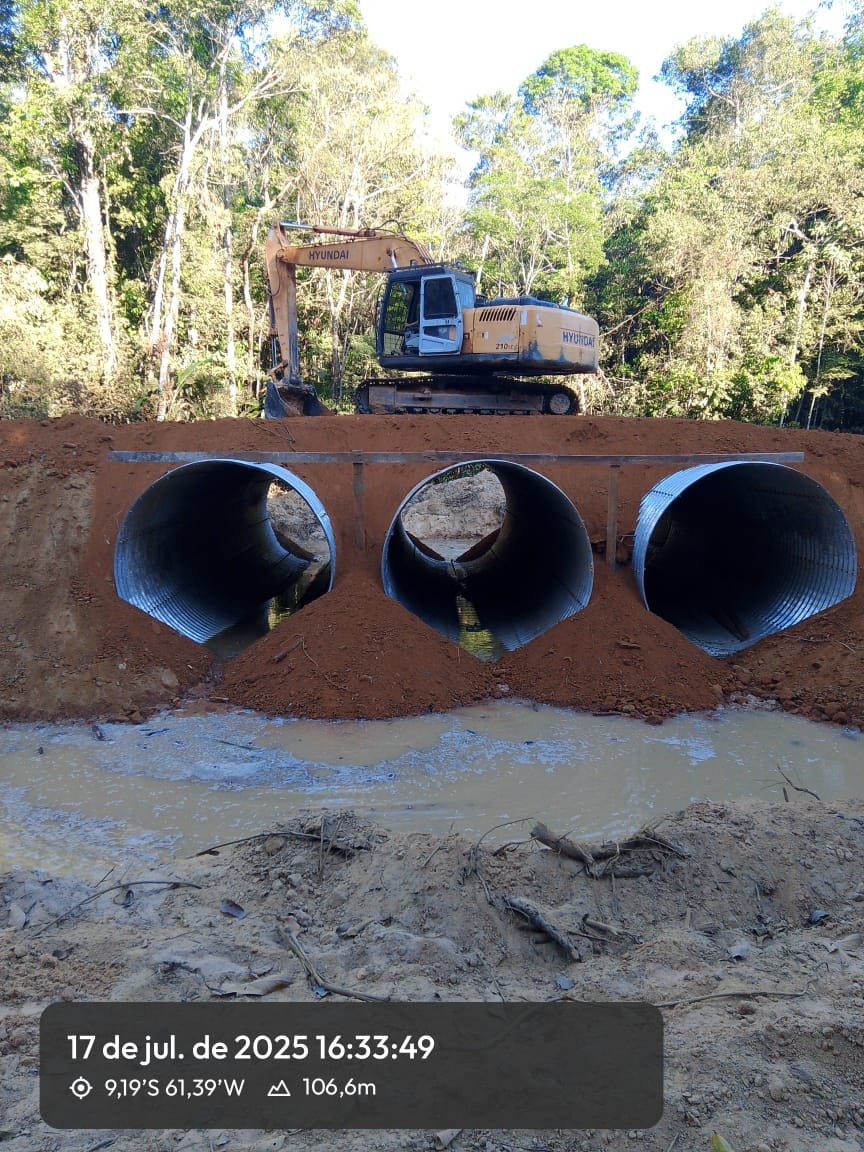

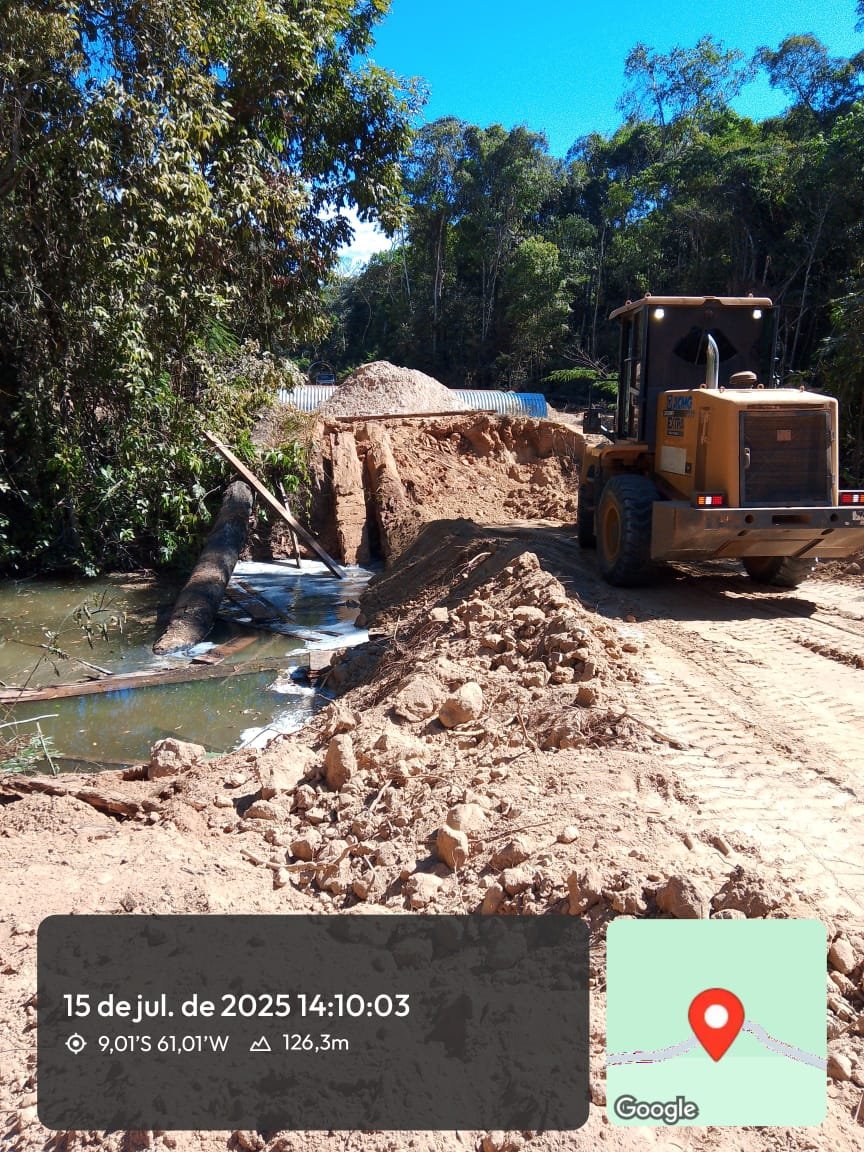

Preparação da área e escavação: Foi realizada escavação profunda nas margens do córrego existente, com utilização de máquinas pesadas. Houve cuidado especial na contenção das margens e no desvio provisório da água, evitando prejuízos ambientais e garantindo a segurança da equipe.

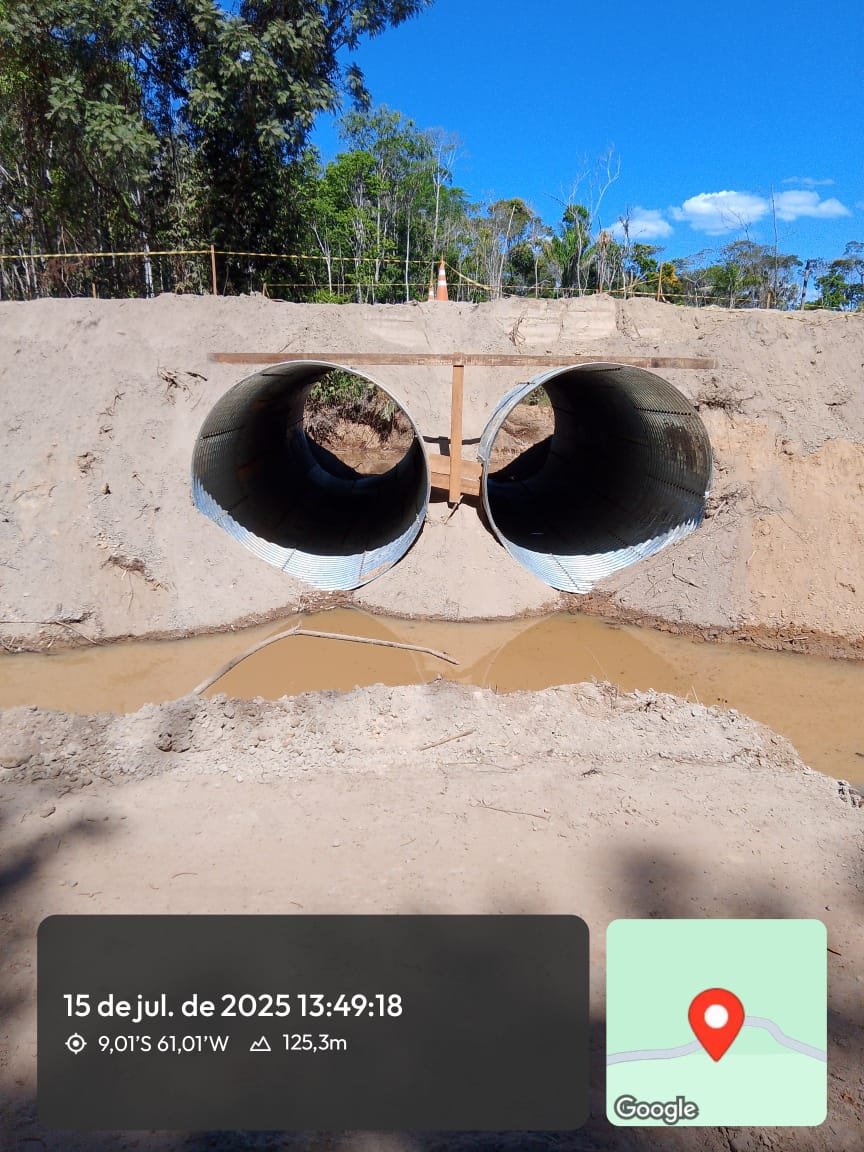

Assentamento dos tubos: Os tubos foram cuidadosamente posicionados em base nivelada, preparados para suportar o fluxo contínuo de água do córrego. Devido à vazão expressiva do local, optou-se por tubos de maior diâmetro, promovendo eficiência na drenagem e durabilidade da estrutura.
Aterro e compactação: Após o encaixe e nivelamento dos tubos, a estrutura foi coberta com camadas sucessivas de solo, devidamente compactadas. Esse processo é essencial para garantir a sustentação da pista e evitar recalques futuros.

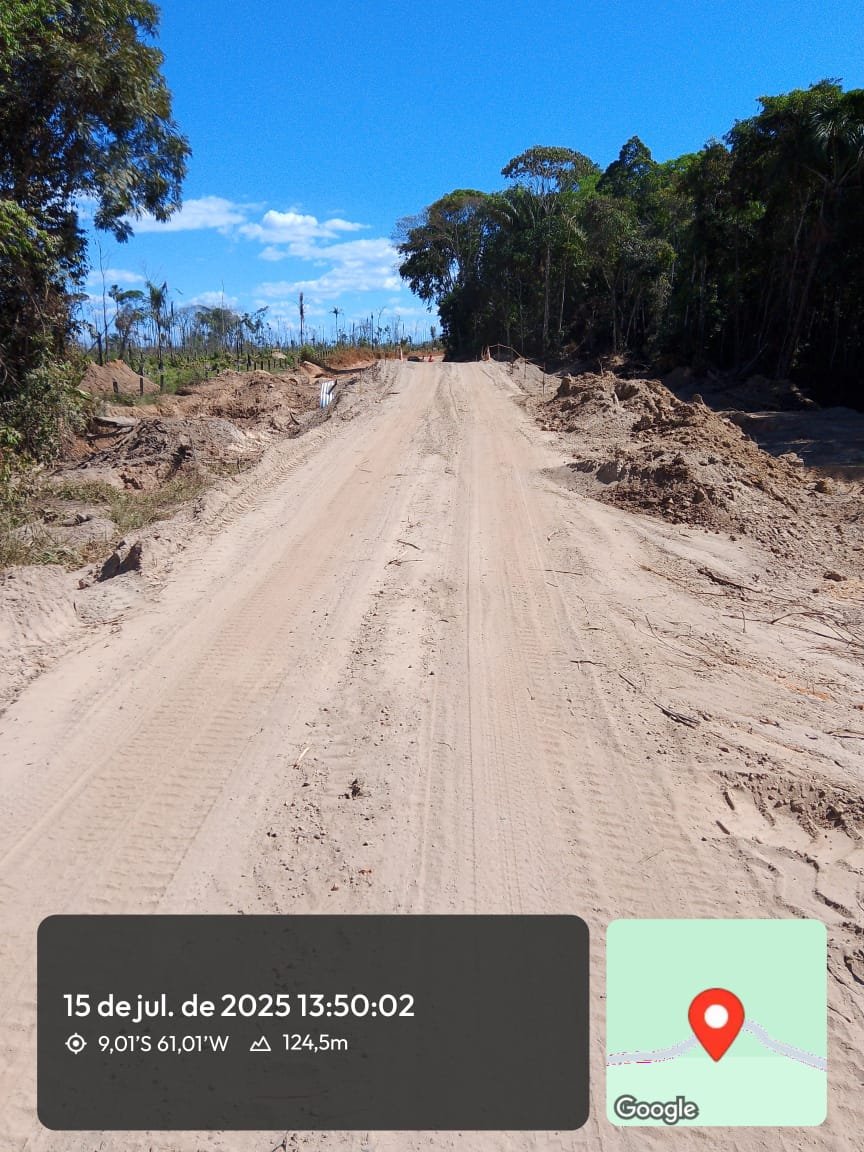

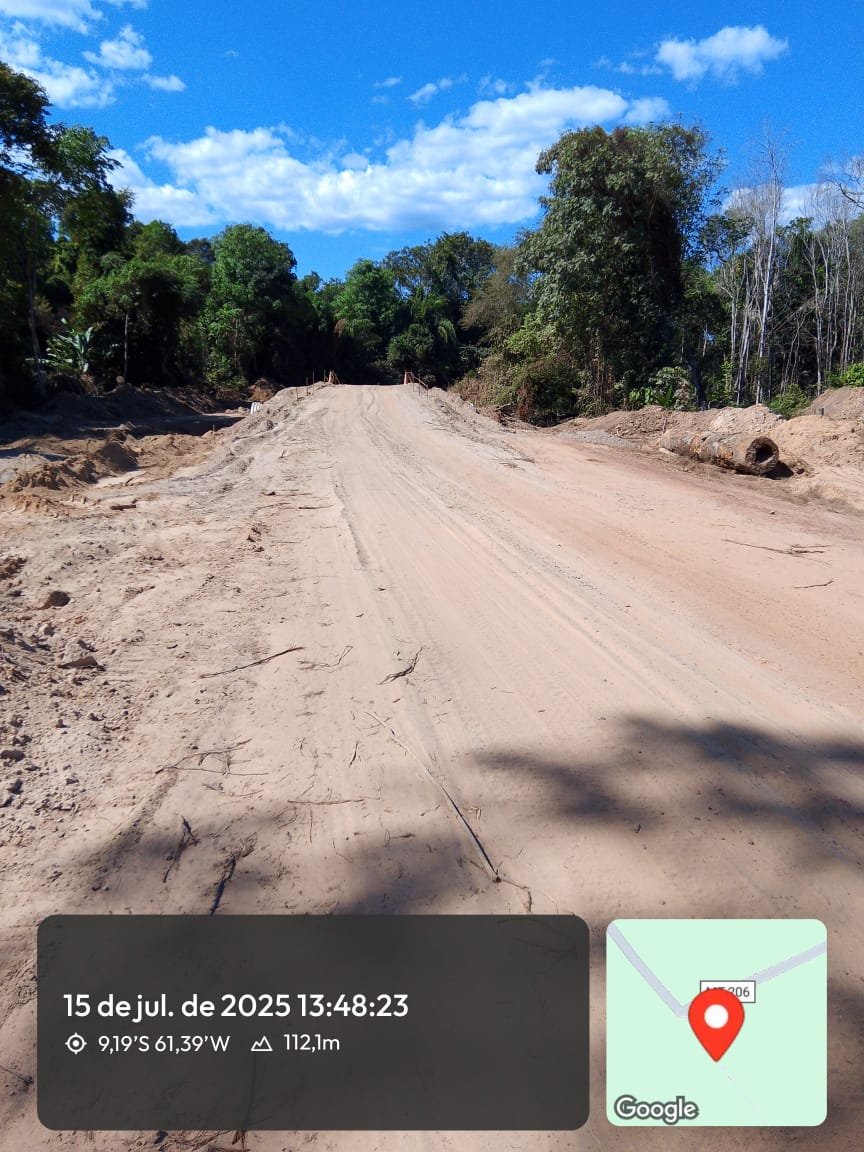

Nivelamento e recomposição da estrada: A via foi restaurada com abertura lateral e nivelamento da pista, permitindo o tráfego seguro e contínuo de veículos. As imagens demonstram a qualidade da execução, a profundidade da intervenção e a robustez dos materiais utilizados.
Essa intervenção no Ponto 4 e 5 é considerada uma das mais relevantes da obra, por tratar-se de área com presença de água corrente, vegetação densa e exigência de infraestrutura reforçada. A ação reforça o compromisso da Associação Três Fronteiras com a melhoria contínua da Rodovia MT-206 e com o bem-estar das comunidades que dependem dela para escoamento de produção e mobilidade rural.

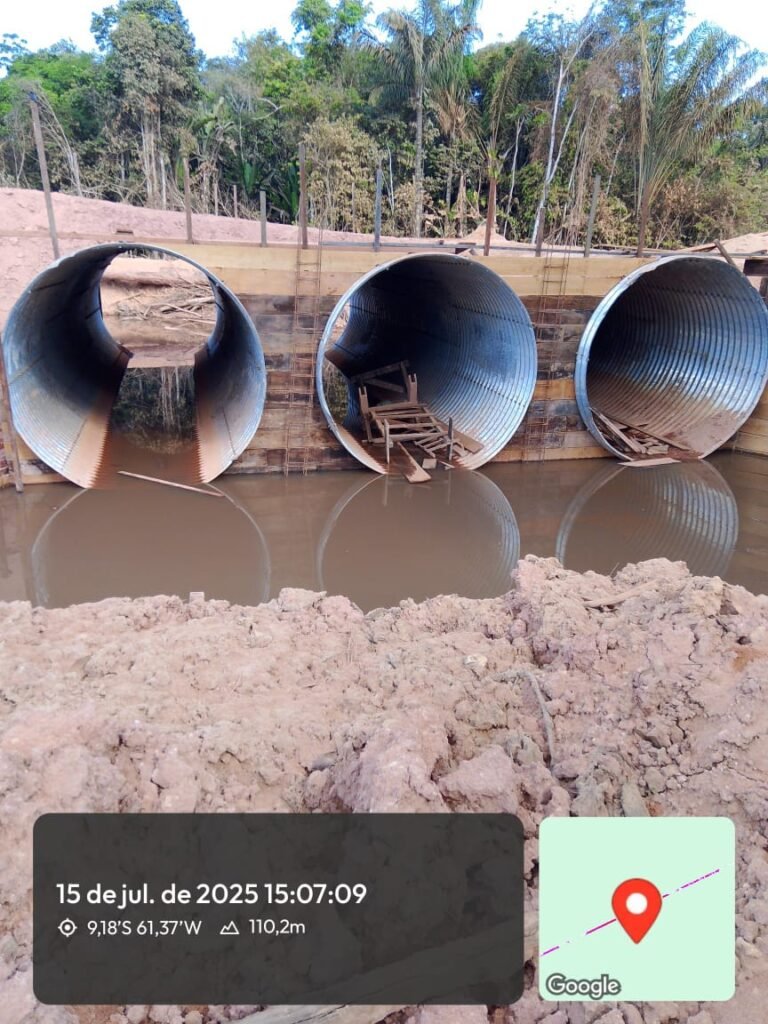

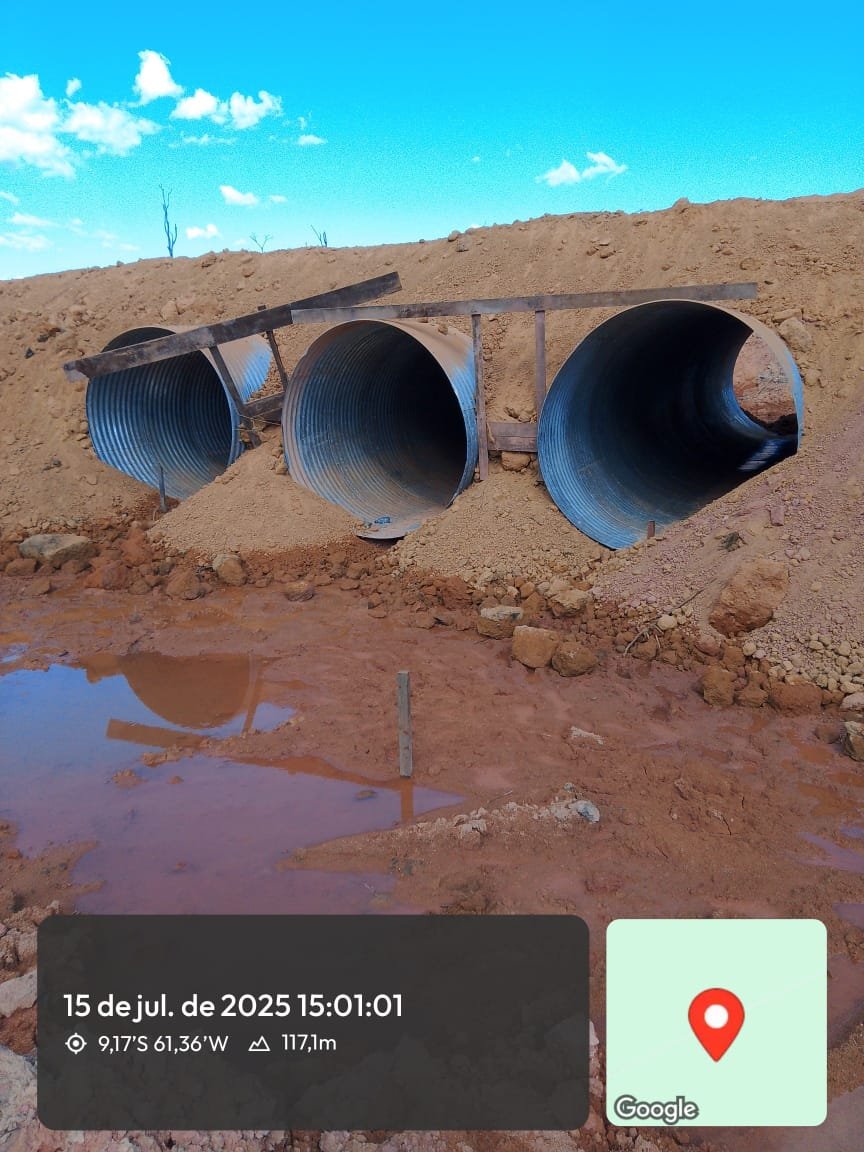

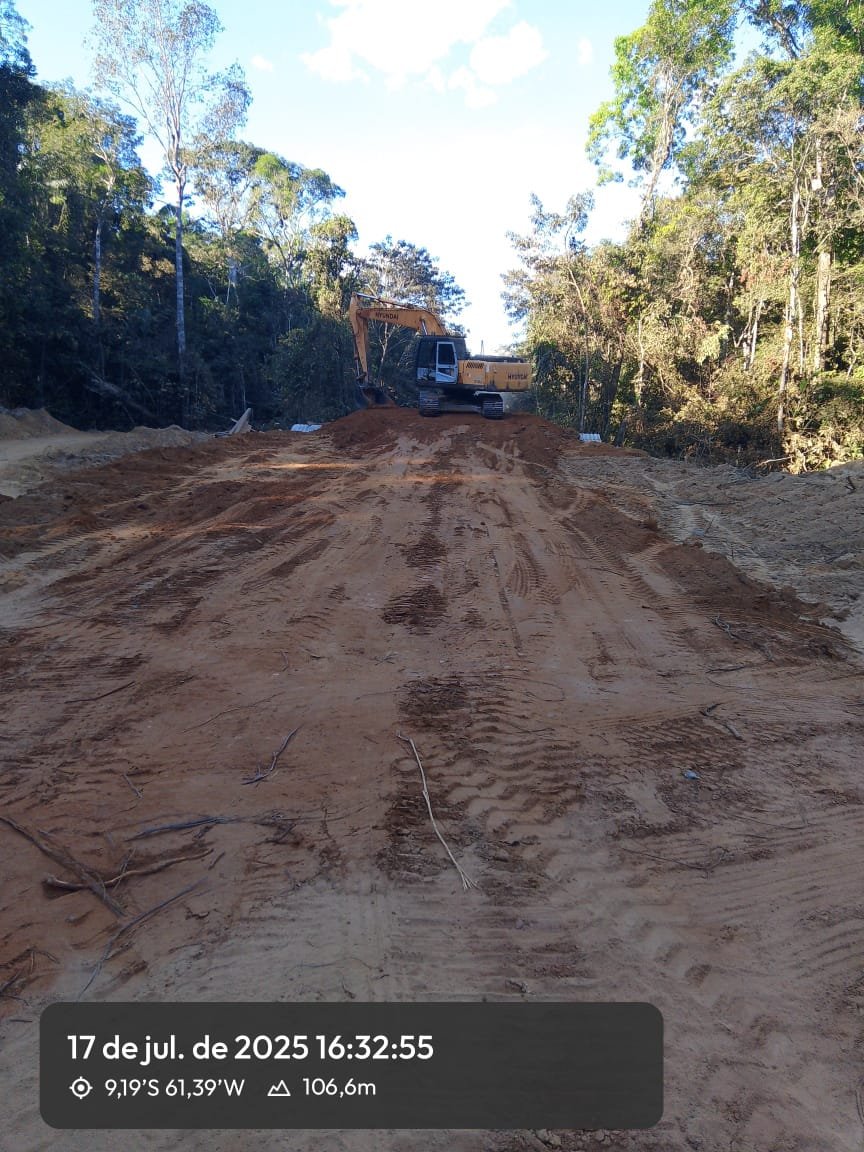

Imagens ponto 4:

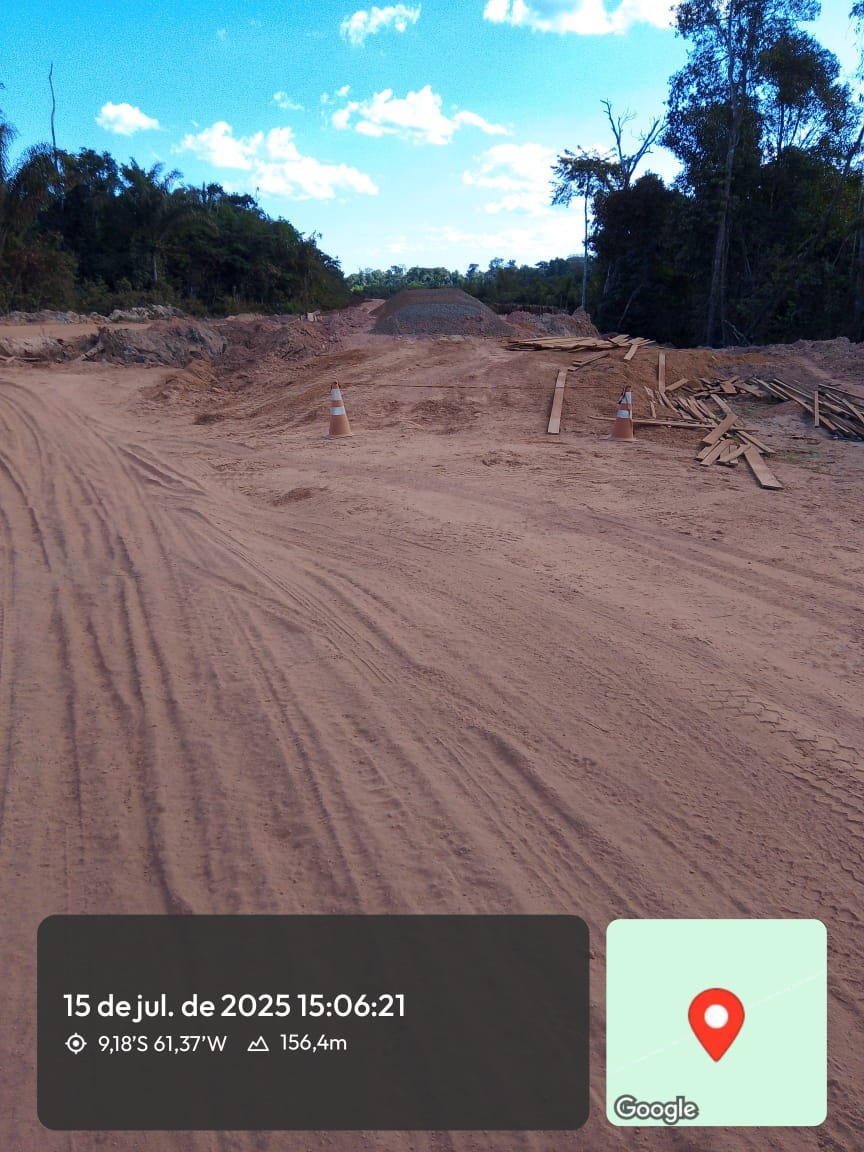

Imagens ponto 5:
